Der Wasser- und Abwasserzweckverband “Hoher Fläming“ (WAV) informiert:
Betreff: TÖB- Neuherstellung Trinkwasserhauptleitung//14822 Borkwalde//Siebenbrüderweg über Ernst-Thälmann-Straße
Sehr geehrte Damen und Herren,
hiermit informieren wir Sie an der Maßnahme „Neuherstellung einer Trinkwasserhauptleitung im Siebenbrüderweg über Ernst-Thälmann-Straße, 14822 Borkwalde“.

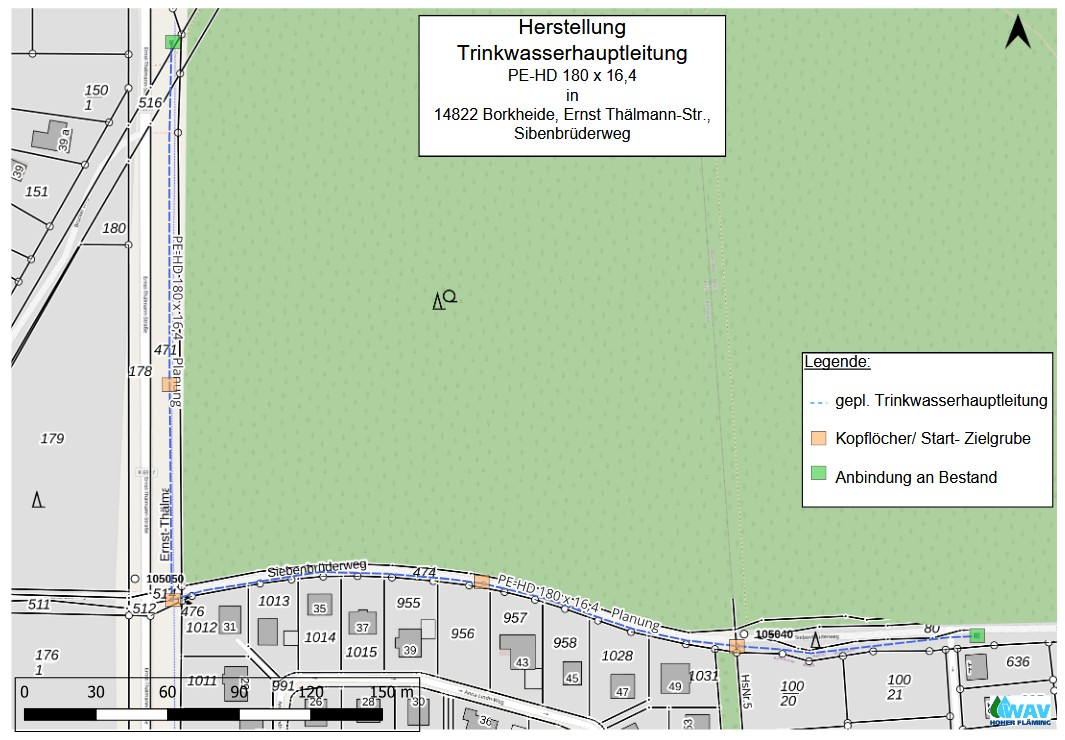

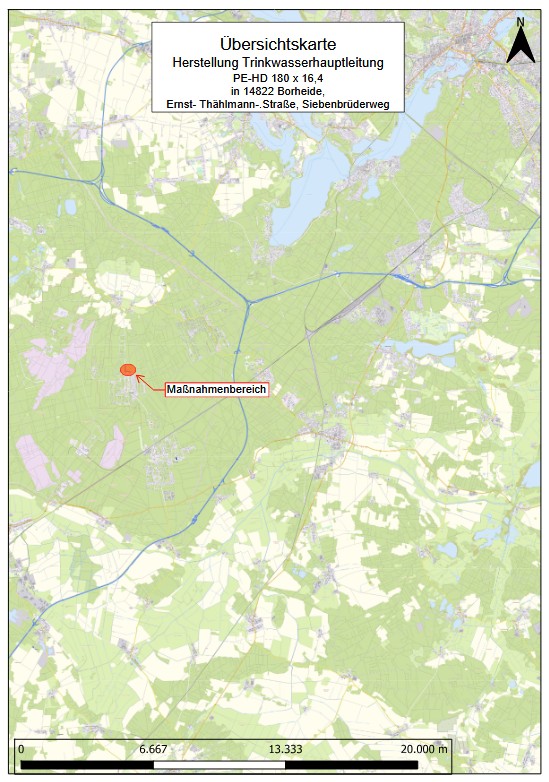

Der WAV Hoher Fläming beabsichtigt die Neuherstellung einer Trinkwasserhauptleitung im Siebenbrüderweg über Ernst-Thälmann-Straße in Borkwalde. Die Maßnahme dient zur Sicherstellung der langfristigen Versorgungssicherheit im betroffenen Gebiet. Der geplante Leitungsverlauf beginnt in der Ernst-Thälmann-Straße und setzt sich über den Siebenbrüderweg fort. Die neu herzustellende Trinkwasserhauptleitung wird in der Dimension PE-HD 180 x 16,4 ausgeführt. Der geplante Trassenverlauf ist der beigefügten Planungsskizze (Stand: 03.03.2026) zu entnehmen. Die Verlegung der Leitung erfolgt im Horizontalspülbohrverfahren.
Der vorgesehene Ausführungszeitraum erstreckt sich voraussichtlich von 20. April 2026 bis 29. Mai 2026, vorbehaltlich witterungsbedingter Änderungen.
Für Rückfragen stehen wir Ihnen selbstverständlich gern zur Verfügung.
Mit freundlichen Grüßen
Wasser- und Abwasserzweckverband “Hoher Fläming“ (WAV)
Gregor-von-Brück-Ring 20
14822 Brück/Mark
F. Herrmann
Bauingenieur
Tel.: 033844 / 55632
E-Mail: f.herrmann@wav-hf.de
Weitere Informationen der WAV:
hiermit teilen wir Ihnen nach aktuellem Planungsstand den vorgesehenen Bauablauf wie folgt mit:
- KW 15: Anlieferung Material (PE-Rohre)
- KW 16–17: Stumpfschweißarbeiten (verbinden der PE-Rohre)
- KW 17: Erdarbeiten (Herstellung der Start- und Zielgruben)
- KW 18: Bohrarbeiten (Horizontalspülbohren)
- KW 19: Einzug und Verbindung der Leitungen sowie Verschluss der Kopflöcher
- KW 20: Desinfektion der Leitung sowie anschließende Inbetriebnahme
- KW 21: Einbinden in das Bestandsnetz sowie Beräumung der Baustelle
Des Weiteren möchten wir darüber informieren, dass der Siebenbrüderweg im Zeitraum der Maßnahme voll gesperrt werden muss.
Die Sperrung ist beantrag und erfolgt voraussichtlich in der KW 15 oder KW 16.
Die beantragte Sperrfläche dient der Einrichtung benötigter Lagerflächen für das erforderliche Material. Darüber hinaus werden Teilbereiche für die Zwischenlagerung des anfallenden Erdaushubs benötigt.
